De installatie van een digitaal buitenmenubord voor een drive-thru begint voordat de apparatuur aankomt. De systeemintegrator bevestigt dat de configuratie op de locatie past, voeding en kabelroutes aansluiten en de ontvanger de benodigde funderings- en elektrawerkzaamheden heeft geregeld.
IP66-bescherming en 3.000 nit helderheid zijn belangrijke selectiecriteria. Ze bepalen op zichzelf niet waar de voet moet staan, hoeveel vermogen de volledige configuratie vraagt of hoeveel onderhoudsruimte nodig is.
Een bruikbare installatiechecklist vertaalt productspecificaties naar bevestigde tekeningen, aansluitvereisten en duidelijke verantwoordelijkheden.
Deze gids gebruikt YJCEN’s 55-inch digitaal drive-thru-menubord als praktijkvoorbeeld. Ook komen twee door YJCEN aangetroffen installatieproblemen aan bod: spleten door onjuiste montagevolgorde en niet-werkende schermen door bedrading of voeding.
Snelgids: hardwarecontroles voor drive-thru-installatie
Voordat u de installateurs inplant:
- Bevestig apparatuur en opstelling. Stem schermenaantal, buitenspecificaties en afmetingen af op order en locatie.
- Wijs verantwoordelijkheden voor de locatie toe. Leg vast wie funderingsontwerp, beoordeling van lokale windbelasting en verankering, en elektrische aansluiting regelt.
- Stem voeding en kabelinvoer aan de onderzijde af. Controleer maximaal vermogen, kabelroutes en meegeleverde kabellengtes.
- Test elk scherm vóór montage. Controleer de locatievoeding en daarna of elk scherm afzonderlijk inschakelt.
- Volg de gedocumenteerde montagevolgorde. Controleer de uitlijning tijdens montage en behoud toegang aan de achterzijde.
- Draag een werkend systeem over. Controleer contentplaatsing, bronkeuze, onderhoudstoegang en documentatie.
1. Bevestig buitenspecificaties en schermopstelling
Vergelijk eerst de productspecificatie met de bedoelde installatie. Gebruik daarna de configuratietekening voor de locatieafstemming.
De bevestigde specificaties van dit YJCEN-drive-thru-menubord zijn:
| Onderdeel | Bevestigde specificatie |
|---|---|
| Schermmaat | 55 inch per scherm |
| Resolutie | 3840 × 2160 pixels per scherm, UHD |
| Helderheid | 3.000 nit |
| Bescherming tegen binnendringen | IP66 |
| Kijkhoek, horizontaal / verticaal | 178° / 178° |
| Zichtbaarheid met gepolariseerde zonnebril | Ondersteund |
| Schermstand | Staand |
| Configuraties | Eén, twee en drie schermen |
| Ingebouwd systeem | Android 11 |
| Externe video-ingang | HDMI IN |
| Automatische helderheidsregeling | Omgevingslichtsensor |
| Thermisch beheer | Slimme temperatuurregeling, slimme ventilatorregeling en oververhittingsbeveiliging |
| Gespecificeerde bedrijfstemperatuur | −45 °C tot +65 °C |
Gebruik de kijkspecificaties om de werkelijke leespositie te plannen
Het display heeft volgens specificatie een kijkhoek van 178° horizontaal en 178° verticaal en ondersteunt kijken met een gepolariseerde zonnebril.
Deze kenmerken zijn relevant voor bestuurders die uit verschillende posities naderen. Controleer bij planning het echte menu vanaf de verwachte stopplek, ook buiten de middenas.
Schermhoogte, stand en tekstgrootte moeten bij de locatie passen. Een brede kijkhoek maakt kleine menutekst niet vanaf elke hoek of afstand even leesbaar.
Controleer bij ingebruikname ook met een gepolariseerde zonnebril, naast zon, reflecties en eventuele obstakels tussen bestuurder en scherm.

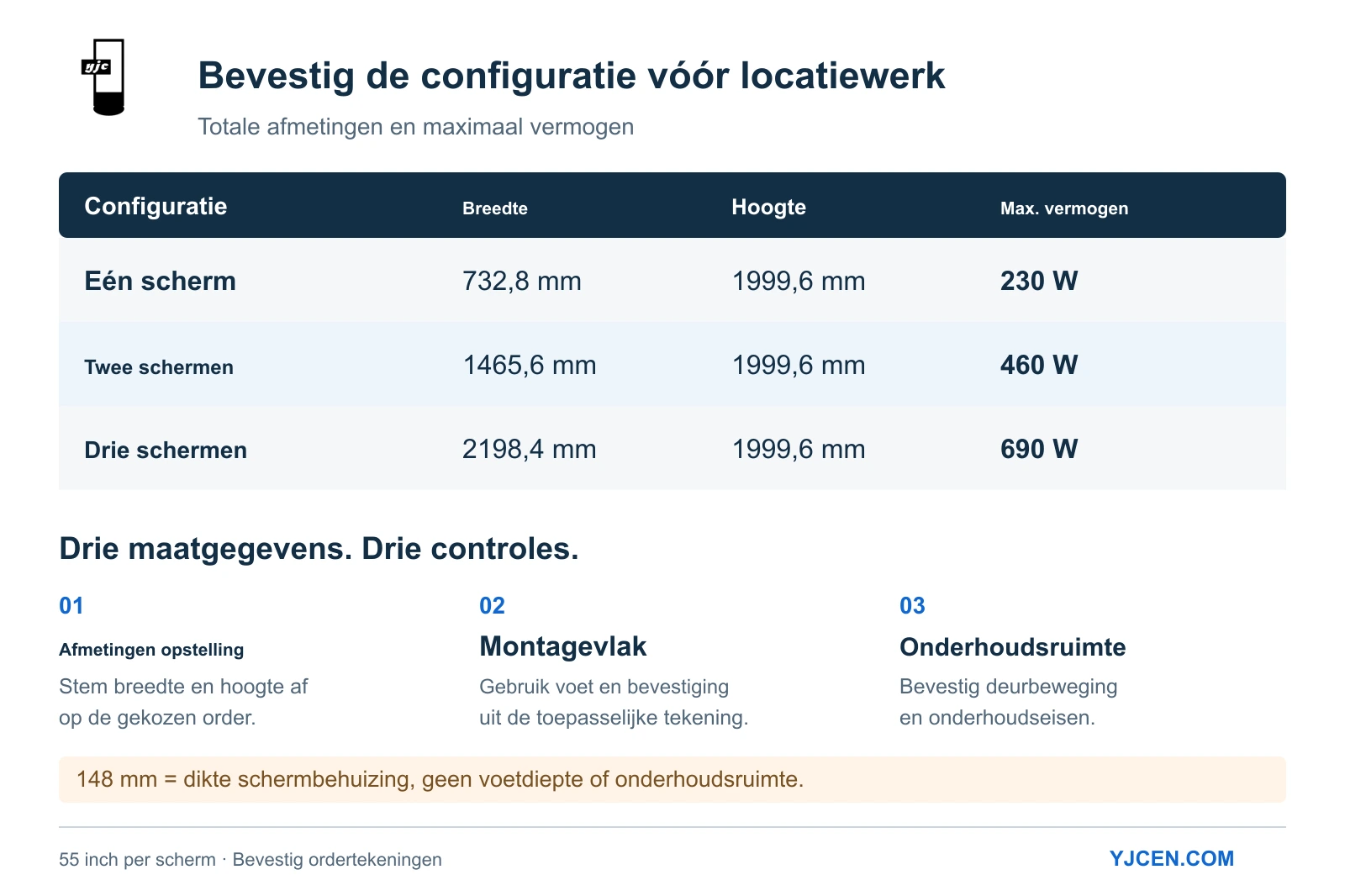

Controleer de afmetingen van de complete configuratie
Extra schermen bieden meer afzonderlijke ruimte voor menucontent, maar veranderen ook de montagebreedte en het maximale vermogen.
De huidige configuratietekeningen tonen:
| Configuratie | Totale breedte | Totale hoogte |
|---|---|---|
| Eén scherm | 732,8 mm | 1999,6 mm |
| Twee schermen | 1465,6 mm | 1999,6 mm |
| Drie schermen | 2198,4 mm | 1999,6 mm |
De bestaande tekeningen gelden voor huidige leveringen. Bevestig bij klantspecifieke eisen de toepasselijke tekening vóór afstemming van de locatiewerkzaamheden.
Houd drie maatgegevens uit elkaar:
- Afmetingen van de opstelling: de totale breedte en hoogte van de apparatuur.
- Benodigde montageruimte: de voet en bevestigingspunten.
- Onderhoudsruimte: ruimte om achterdeuren te openen en onderhoud uit te voeren.
De gedocumenteerde maat van 148 mm betreft de dikte van de schermbehuizing. Het is niet de totale diepte van de voet of een voorgeschreven achterruimte.
Bekijk voor een gerealiseerde meerschermsopstelling ons Europees drive-thru-menubordproject met twee schermen per eenheid. Het project gebruikte twee eenheden met elk twee staande schermen van 55 inch. Gebruik de opstelling als referentie en controleer maten en montage met uw eigen ordertekeningen.

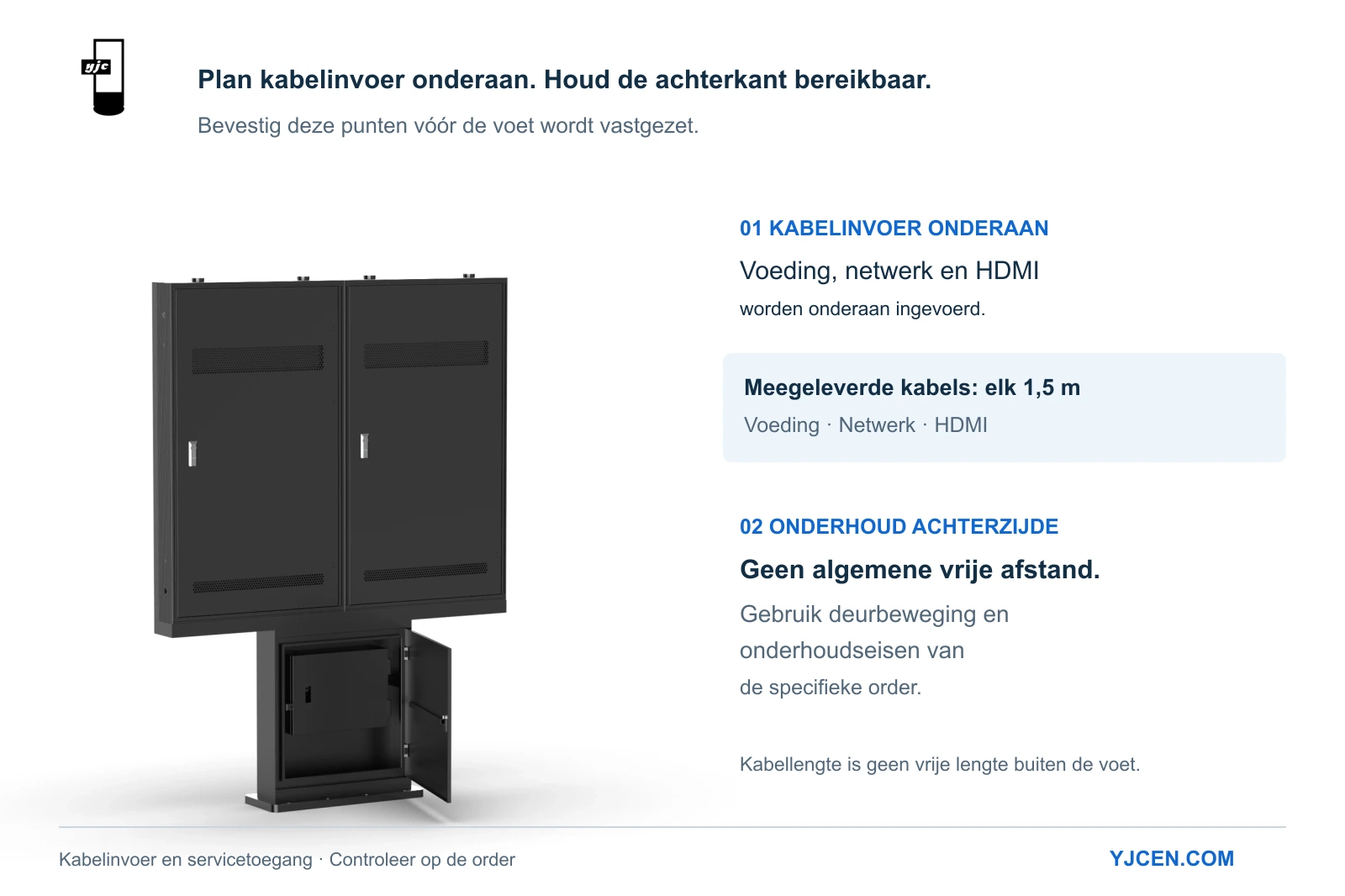

2. Stem IP66-bescherming en bedoelde kabelinvoer op elkaar af
IP66 is de bevestigde beschermingsgraad van het display. Het installatieplan moet ook de bedoelde behuizings- en aansluitconstructie behouden.
Voedings-, netwerk- en HDMI-kabels worden bij dit product vanaf de onderzijde ingevoerd. Stem de invoerplek af op de voet en bevestigingspunten voordat het apparaat wordt vastgezet.
Bevestig:
- Waar de locatiekabels onder de voet uitkomen.
- Of de positie met de toepasselijke tekening overeenkomt.
- Of de kabelroute met bevestigingspunten conflicteert.
- Of een wijziging aan invoer of behuizing bevestiging door de fabrikant vereist.
Een IP66-classificatie geeft geen toestemming om zonder beoordeling openingen toe te voegen of de kabelinvoer te veranderen. Vereist het project een wijziging, bevestig de voorgestelde uitvoering dan vóór installatie met de fabrikant.
Vergelijk meegeleverde kabellengtes met de geplande route
| Meegeleverde kabel | Bevestigde lengte |
|---|---|
| Voedingskabel | 1,5 m |
| Netwerkkabel | 1,5 m |
| HDMI-kabel | 1,5 m |
Dit zijn meegeleverde kabellengtes. Na het leggen blijft niet noodzakelijk 1,5 m buiten de voet beschikbaar.
Controleer de echte aansluitposities en kabelaantallen voor de order. Een gemarkeerde kabelinvoer en aansluitplan zijn bruikbaarder dan de algemene mededeling dat er in de buurt stroom is.
3. Controleer orderspecifieke montageonderdelen en verantwoordelijkheden op locatie
Voeten, beugels en ankerlijsten kunnen verschillen bij één, twee of drie schermen. Klanteisen kunnen eveneens de leveringsomvang bepalen.
Gebruik ordertekeningen en paklijst; neem niet aan dat één accessoirelijst voor iedere installatie geldt.
De huidige installatiehandleiding toont montage met twee schermen. De volgorde is bruikbaar, maar de aantallen onderdelen zijn geen algemene verpakkingsstandaard.
Bevestig vóór verzending:
- Uitvoering van voet en steunen.
- Soorten en aantallen meegeleverde beugels, bevestigingsmiddelen en ankers.
- Onderdelen die de ontvanger lokaal moet leveren.
- Tekeningen en installatie-instructies voor het locatieteam.
- Of maatwerkeisen montage of opbouw beïnvloeden.
Maak de locatieverantwoordelijkheden van de ontvanger expliciet
Bij de hier beschreven leveringsafspraken moet de ontvanger de volgende werkzaamheden regelen:
| Werkzaamheden | Te bevestigen verantwoordelijkheid |
|---|---|
| Ontwerp en aanleg van de fundering | Wie de fundering voor deze locatie ontwerpt en voorbereidt |
| Beoordeling van lokale windbelasting en verankering | Wie de bevestiging aan de lokale omstandigheden toetst |
| Elektrische aansluiting op locatie | Wie de locatievoeding voorbereidt en aansluit |
Coördineert de systeemintegrator het project voor een eindklant, wijs deze taken dan aan concrete verantwoordelijken toe.
Een meegeleverde ankerlijst vermeldt de onderdelen. De lijst bewijst op zichzelf niet dat fundering en verankering voor deze locatie zijn beoordeeld.
4. Gebruik het juiste maximale vermogen voor de gekozen configuratie
Het bevestigde maximale vermogen bedraagt 230 W per scherm.
| Configuratie | Maximaal vermogen |
|---|---|
| Eén scherm | 230 W |
| Twee schermen | 460 W |
| Drie schermen | 690 W |
De 460 W in de documentatie betreft de configuratie met twee schermen. Het is niet het vermogen van één scherm of een maximum voor iedere configuratie.
De apparatuur heeft één gemeenschappelijke voedingsaansluiting. De gedocumenteerde ingang is AC 100–240 V, 50/60 Hz.
Geef configuratie, maximaal vermogen en relevante documentatie aan de verantwoordelijke voor de elektrische aansluiting. Dit zijn maximale vermogens, geen gemiddeld dagelijks energieverbruik.
Wijzigt het project van twee naar drie schermen, werk dan offerte, opstellingsmaten, vermogensgegevens en orderdocumentatie samen bij.

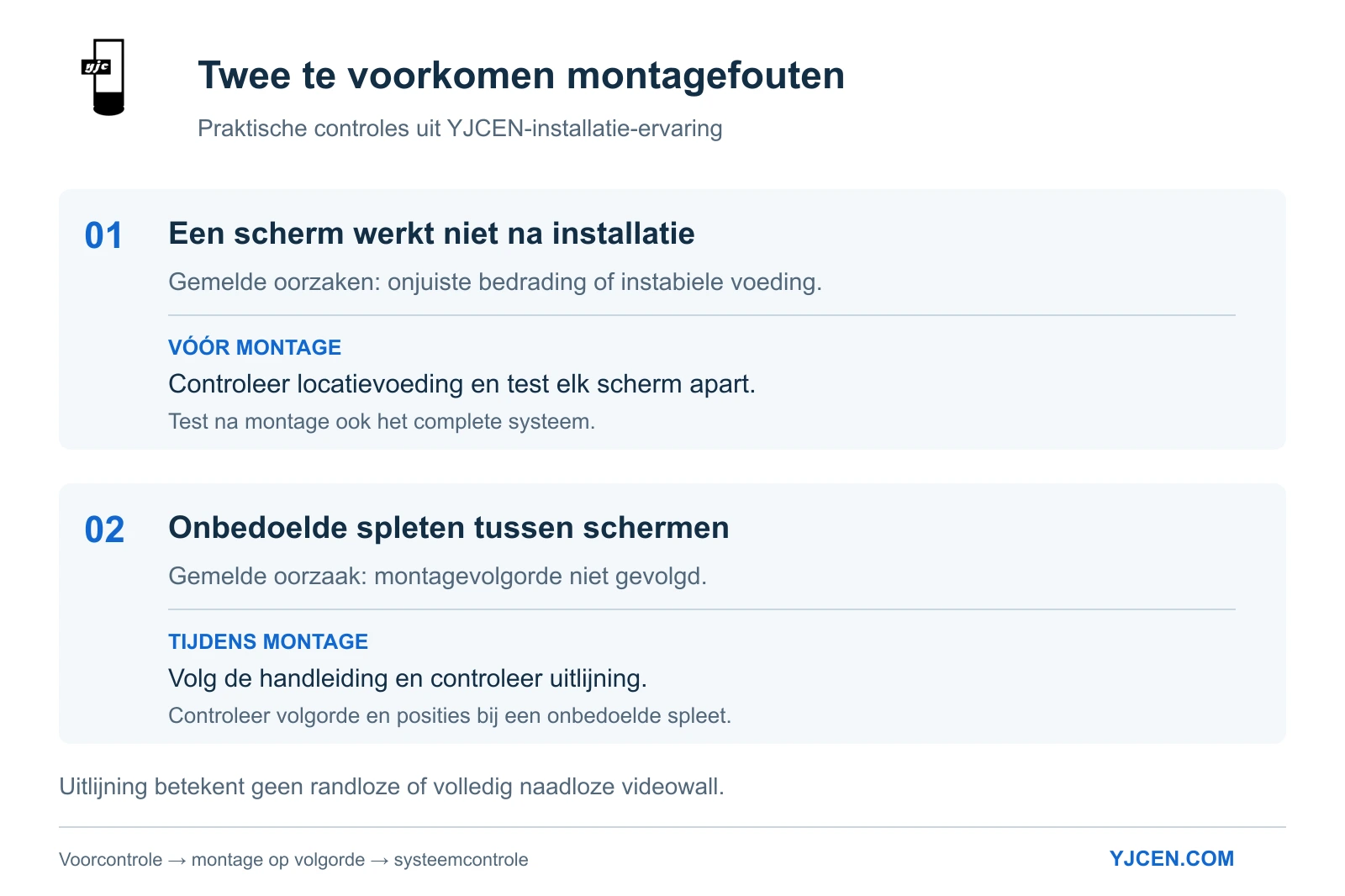

5. Controleer de locatievoeding en test elk scherm vóór montage
YJCEN heeft schermen aangetroffen die na installatie niet werkten door onjuiste bedrading of instabiele locatievoeding.
De praktische les is een eerste werkingstest te doen voordat de schermen onderdeel van de complete opstelling zijn.
Stap 1: controleer de locatievoeding
Laat vóór installatie de verantwoordelijke voor de elektrawerkzaamheden controleren of de locatievoeding stabiel en geschikt is.
Stap 2: test elk scherm afzonderlijk op inschakelen
Test vóór de eindmontage elk scherm afzonderlijk: het moet inschakelen en oplichten.
Leg vast welke schermen zijn getest zodat resultaten aan de uiteindelijke posities gekoppeld kunnen worden.
Stap 3: test het geïnstalleerde systeem
Controleer na montage en aansluiting of alle schermen werken met de locatieaansluitingen en de bedoelde contentbron.
| Controle | Wat wordt vastgesteld |
|---|---|
| Afzonderlijke schermtest vóór montage | Elk scherm schakelt vóór montage in |
| Test van het geïnstalleerde systeem | De complete installatie werkt met de locatieaansluitingen en bedoelde contentbron |
Werkt een scherm na installatie niet, dan helpt de eerdere test bij het zoeken naar de oorzaak. Onderzoek bedrading en voeding, maar houd ook andere oorzaken open.
Wacht met de eerste inschakeltest niet tot de hele installatie af is.
6. Volg de montagevolgorde om onbedoelde spleten tussen schermen te voorkomen
YJCEN heeft ook onbedoelde spleten tussen naast elkaar geplaatste schermen gemeld.
Een in de praktijk gevonden oorzaak was een onjuiste montagevolgorde: de apparatuur was niet volgens de instructies opgebouwd.
Beperk dit risico:
- Lees vooraf de instructies voor de order.
- Volg de voorgeschreven volgorde voor voet, steunen, frames en schermen.
- Controleer tijdens montage onderdeelposities en schermuitlijning aan de hand van de tekening.
- Ontstaat een onbedoelde spleet, controleer dan eerst opnieuw de volgorde en onderdeelposities.
Deze controle betreft spleten door onjuiste montage. Het product wordt hiermee niet als een randloze videowall zonder tussenruimte aangeduid.
Ook correct gespecificeerde apparatuur moet correct worden gemonteerd. De gedocumenteerde volgorde hoort bij het realiseren van de bedoelde mechanische opstelling.
7. Bevestig contentbron en schermposities
De gedocumenteerde configuratie heeft een ingebouwd Android 11-systeem en HDMI-ingang voor een externe bron.
Aansluiten van een externe bron op HDMI IN schakelt het scherm automatisch naar die bron. U kunt de ingang ook met de afstandsbediening kiezen.
Spreek vóór ingebruikname de bedoelde werking af:
| Gebruiksopstelling | Te controleren |
|---|---|
| Ingebouwd Android-systeem | De bedoelde content is klaar en wordt correct weergegeven |
| Externe HDMI-bron | Bronapparatuur van de klant is beschikbaar voor een echte afspeeltest |
| Ingang omschakelen | De ontvanger begrijpt hoe de bron met de afstandsbediening wordt gekozen |
Gebruikelijke opstellingen met twee of drie schermen tonen verschillende content per scherm, zoals menucategorieën, maaltijdcombinaties of promoties.
Maak een eenvoudig overzicht van contentposities. Definieer links, midden en rechts vanuit de kijkpositie van de klant, zodat het contentteam en de installateurs hetzelfde referentiepunt gebruiken.
Bevestig bij oplevering de juiste content per scherm. Beoordeel vanaf de bedoelde bestuurderspositie prijzen, productnamen en andere bestelinformatie.
8. Behoud onderhoudstoegang en rond de overdracht af
Apparatuur die in de beschikbare ruimte past, kan toch lastig te onderhouden zijn.
Er is geen algemene achterruimtemaat voor alle orders. Bevestig de ruimte aan de hand van deurbeweging en onderhoudseisen van de specifieke order.
Controleer vóór definitieve bevestiging of muren, hekwerk, beplanting of nabije apparatuur de achterdeuren of onderhoudswerkzaamheden kunnen hinderen.
Rond af met een overdrachtsverslag voor de specifieke order:
| Overdrachtspunt | Te verifiëren |
|---|---|
| Productconfiguratie | Schermenaantal, afmetingen en bevestigde specificaties komen overeen met de order |
| Meegeleverde onderdelen | Voet, beugels en accessoires komen overeen met de paklijst |
| Locatiewerkzaamheden | De verantwoordelijken van de ontvanger bevestigen voltooiing van funderings- en elektrawerkzaamheden |
| Montage | Apparatuur komt overeen met de toepasselijke tekening en uitlijning is gecontroleerd |
| Systeemwerking | Alle schermen gaan aan en geven correct beeld |
| Content en zichtbaarheid | Content staat op de juiste plek en essentiële menu-informatie is leesbaar vanaf de bedoelde bestuurderspositie |
| Bronkeuze | De bedoelde bron werkt en de ontvanger begrijpt hoe ingangen worden gewisseld |
| Onderhoudstoegang | Achterdeuren en benodigde onderhoudszones blijven bereikbaar |
| Documentatie | Tekeningen, instructies en contactgegevens voor ondersteuning zijn beschikbaar |
Noteer openstaande punten, de verantwoordelijke en afgesproken opvolging.
Veelgestelde vragen
Volstaan IP66-bescherming en 3.000 nit om de installatie te plannen?
Nee. Dit zijn belangrijke productspecificaties. Het plan moet ook opstellingsmaten, plaatsing, fundering, voeding, kabelinvoer onderaan en onderhoudstoegang behandelen.
Is het display zichtbaar met een gepolariseerde zonnebril?
Ja. De productdocumentatie vermeldt zichtbaarheid met een gepolariseerde zonnebril. Controleer bij ingebruikname vanaf de bedoelde bestuurderspositie het echte menu, schermpositie en locatieomstandigheden.
Maakt een kijkhoek van 178° controle van de schermpositie overbodig?
Nee. De kijkhoek is gespecificeerd op 178° horizontaal en verticaal, maar leesbaarheid hangt ook af van afstand, tekstgrootte, schermpositie en locatie.
Beschrijft 148 mm de volledige diepte van de voet?
Nee. De maat betreft de schermbehuizingsdikte. Gebruik de toepasselijke tekening voor voet en bevestiging.
Op welke configuratie slaat 460 W?
Het betreft de configuratie met twee schermen. Maximaal vermogen is 230 W voor één, 460 W voor twee en 690 W voor drie schermen.
Zijn de montageaccessoires voor alle configuraties gelijk?
Nee. Voeten, beugels en ankers verschillen per configuratie en klantvraag. Gebruik de paklijst en tekeningen voor de order.
Wat controleert u bij onbedoelde spleten tussen schermen?
Controleer toepasselijke instructies, montagevolgorde en onderdeelposities. YJCEN heeft spleten gezien door montage van meerschermsopstellingen in de verkeerde volgorde.
Waarom elk scherm vóór montage testen?
Een afzonderlijke inschakeltest bevestigt dat elk scherm vóór montage oplicht. Test daarna ook het complete systeem met de locatieaansluitingen en bedoelde contentbron.
Hoeveel onderhoudsruimte is achter de apparatuur nodig?
Er is geen algemene maat. Bevestig de benodigde ruimte op basis van deurbeweging en onderhoudseisen van de order.
Plant u de installatie van drive-thru-menuborden?
Stuur YJCEN schermenaantal, locatie-indeling, installatieplek en bedoelde contentbron. Voeg de geplande kabelinvoer onderaan en montagevereisten toe.
Wij helpen configuratie, toepasselijke tekeningen en meegeleverde onderdelen te bevestigen en stellen een offerte op basis van uw projectvereisten op.
